마일스톤 #98

진행중

TIPS 프로그램 (2차년도)

중은 정이(가) 일년 이상 전에 추가함. 약 일년 전에 수정됨.

상태:
진행
담당자:

설명

※ 2024년 1-4월 수행 업무에 대한 업무 함께 정리

목적

  • TIPS 프로그램 성과 등록에 필요한 행정 서류, 개발 대응
    Z:\Biz\0_과제_신청대기\2022년\5월\TIPS_20220523

  • 과제 기간: ~ 2024.07.31

  • 과제 대상: 모빌리티 센서 Phase 1

  • 성능 지표(증빙 필요)

    • 분류 가능한 노면 수: 10개 이상
    • 노면 분류 정확도 : 92% 이상
      ※ 노면 수와 정확도 성능은 공인 성적서 취득
    • 노면 데이터 개수 : 10만 셋 이상
    • 노면 인식 주기 : 10초 이하
  • 2차 년도 개발 내용

    • 설계 도면 확보 및 제작 (수행 중)
    • 공정 계획 수립 (수행 전)
    • 테스트 진행 (단위/통합/시스템/인수) (수행 중)
    • 문제점 도출/개선 (수행 중)

목표

  • 대상 : 모빌리티 센서 Phase 1 개발
  • (완료) 시험 성적서 확보
    • 노면 10개 이상 / 정확도 92% 이상 성적서 확보
    • 노면 데이터 확보 10만 건 이상
  • (완료) 설계 도면 확보
    • 센서 보드 및 하우징
    • 대상: 2024년 1월 경기도 연천군 대응 측방 센서 시제품
  • (진행) 공정 계획안 확보
  • (완료) 노면 인식 주기 : 10초 이하
    • 강지훈 주임 연구 자료로 대응

핵심 Task

  • (5월) 장비비 잔액소진(약 660만원)
  • (5월) 2023년 등록 특허 정리
  • (6월) 연구노트 4권
  • (7월) 공정 계획안 문서 작성/증빙 (강현호)
  • (7월) 최종 결과 보고서 작성 (정중은)
  • (8월) 최종 보고 발표 자료 작성 (정현진)

파일

최종평가 서류 안내.png (22.5 KB) 최종평가 서류 안내.png 중은 정, 2024/05/10 02:37
2-2. (_21년~ 협약) 최종보고서_서식.hwp (116 KB) 2-2. (_21년~ 협약) 최종보고서_서식.hwp TIPS 최종보고서 양식 중은 정, 2024/05/10 02:41
(별첨)최종보고서 작성요령.pdf (3.04 MB) (별첨)최종보고서 작성요령.pdf TIPS 최종보고서 작성 요령 중은 정, 2024/05/10 02:41

하위 일감 9 (모두 완료9 건 완료)

Task #168: AI 학습/시험 데이터 확보백업중은 정2024/01/222024/01/26

Actions
Task #170: AI 모델 제작 / 시험백업중은 정2024/01/292024/02/09

Actions
Task #172: AI 공인 성적서 획득백업중은 정2024/04/082024/04/19

Actions
Task #174: 연구노트 확보 (4권)완료중은 정2024/06/032024/06/28

Actions
Task #185: 장비비 잔액소진(약 660만원)완료상현 박2024/05/062024/05/24

Actions
Task #186: 구매 장비 라벨 부착완료원창 장2024/07/222024/07/26

Actions
Task #187: H/W 하우징 설계 도면 확보백업원창 장2024/02/052024/02/29

Actions
Task #254: 중소기업기술개발사업 성과조사백업중은 정2024/02/052024/02/08

Actions
Task #425: 종료보고서 작성백업중은 정2024/08/122024/09/20

Actions
Actions #1

중은 정이(가) 일년 이상 전에 변경

Actions #2

중은 정이(가) 일년 이상 전에 변경

  • 제목을(를) TIPS 프로그램에서 TIPS 프로그램 (2차년도)(으)로 변경되었습니다.
Actions #3

중은 정이(가) 일년 이상 전에 변경

  • 담당자을(를) 중은 정(으)로 지정되었습니다.
Actions #4

중은 정이(가) 일년 이상 전에 변경

Actions #5

중은 정이(가) 일년 이상 전에 변경

Actions #6

중은 정이(가) 일년 이상 전에 변경

Actions #7

중은 정이(가) 일년 이상 전에 변경

  • Subtask#168이(가) 추가되었습니다.
Actions #8

중은 정이(가) 일년 이상 전에 변경

  • Subtask#170이(가) 추가되었습니다.
Actions #9

중은 정이(가) 일년 이상 전에 변경

  • Subtask#172이(가) 추가되었습니다.
Actions #10

중은 정이(가) 일년 이상 전에 변경

Actions #11

중은 정이(가) 일년 이상 전에 변경

5월 7일 전달된 메일 백업

Fwd: [KBAN] 팁스 협약기간 종료 예정 기업 최종평가 프로세스 안내

--------- Forwarded message ---------
보낸사람: 차재욱
Date: 2024년 5월 7일 (화) 오후 9:26
Subject: [KBAN] 팁스 협약기간 종료 예정 기업 최종평가 프로세스 안내
To:

안녕하세요,
(사)한국엔젤투자협회 팁스 평가팀 차재욱입니다.

팁스 과제의 협약기간 종료 예정에 따라
최종평가프로세스를 안내드리며 1차 최종평가를 안내드리오니 준비 및 진행을 요청 드립니다.
('24년 05월 종료 예정 과제부터 '24년 07월 종료 예정 과제까지 안내드리오니 프로세스 숙지 부탁드립니다.)

< 중략 >

  1. 시스템(SMTECH) 서류 제출 (협약 종료일로부터 6주 이내)
    ㅇ 최종보고서 제출
  • 관련서류 작성 및 제출 내용은 '첨부' 문서 참조
  • 업로드 서류의 운영기관 확인 후 최종 '접수' 까지 제출로 인정
  • 서류제출 지연 등으로 인하여 과제 ‘특별점검 대상’ 처리 될 수 있으므로 기간 내 제출 필요
  • 회계감사보고서, 기술임치증의 경우 제출일보다 발급이 늦어질 경우,
    '제출지연사유서(지연사유와 제출가능일 기입)'를 업로드 후, 제출가능일에 재제출

('21년 협약과제)

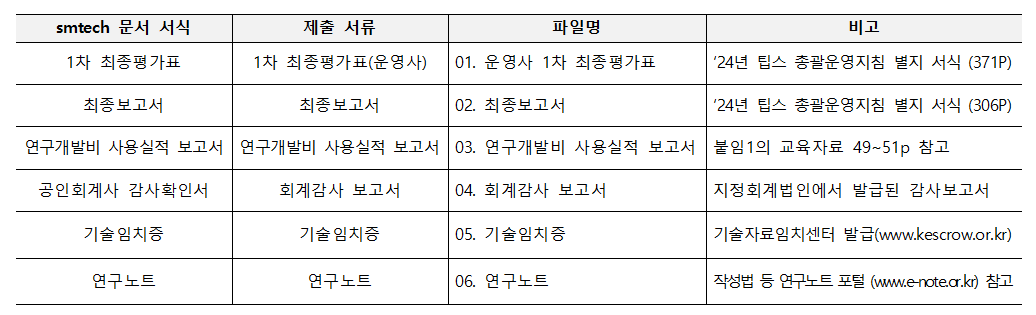

최종평가 서류 안내.png

  1. 2차 최종평가(서면) (시스템 서류 접수 이후 2개월 이내)
  • 운영사 최종평가, 최종보고서, 사업화 성과, 사업비 집행현황, 사업화 성과/계획(사후평가)을 종합적으로 평가
  • '우수', '보통', '미흡', '극히불량', '사후평가' 판정
  1. 현장점검(필요시)
  • 최종평가 결과와 무관하게 현장점검이 필요하다고 판단될 경우, 현장점검을 실시할 수 있음
Actions #13

중은 정이(가) 일년 이상 전에 변경

  • Subtask#174이(가) 추가되었습니다.
Actions #14

중은 정이(가) 일년 이상 전에 변경

Actions #15

중은 정이(가) 일년 이상 전에 변경

Actions #16

중은 정이(가) 일년 이상 전에 변경

  • Subtask#185이(가) 추가되었습니다.
Actions #17

중은 정이(가) 일년 이상 전에 변경

  • Subtask#186이(가) 추가되었습니다.
Actions #18

중은 정이(가) 일년 이상 전에 변경

  • Subtask#187이(가) 추가되었습니다.
Actions #19

중은 정이(가) 일년 이상 전에 변경

  • Subtask#254이(가) 추가되었습니다.
Actions #20

중은 정이(가) 약 일년 전에 변경

  • Subtask#425이(가) 추가되었습니다.
Actions

내보내기 Atom PDF
